Registra ogni prova sul calcestruzzo e controlla subito se dati, date e resistenza rilevata sono coerenti. Il file contiene il foglio Registro Prove con 23 colonne operative, formule per esito, IVA e date, il Riepilogo con indicatori e grafici, oltre a Liste e Istruzioni per gli elenchi guidati.
Puoi partire dalle dieci righe di esempio del 2026 oppure sostituirle con i dati dei tuoi cantieri, mantenendo separati valori inseriti e celle calcolate.
Cosa contiene il file
✓Registro Prove strutturato con 23 colonne per identificazione, dati tecnici, laboratorio, costi e note.
✓Formula Esito prova basata sul confronto tra resistenza media rilevata e resistenza minima richiesta.
✓Formula Totale documento che applica l'aliquota IVA all'imponibile inserito.
✓Formula Controllo date che segnala INCOMPLETO, OK, ERRORE DATE o ERRORE.
✓Convalide dati per aliquote IVA, dimensioni dei provini, classi di calcestruzzo ed esposizione.
✓Foglio Riepilogo con KPI, due tabelle di supporto e due grafici a barre.
Come impostare il registro prove calcestruzzo Excel
Quali dati identificano ogni prova?

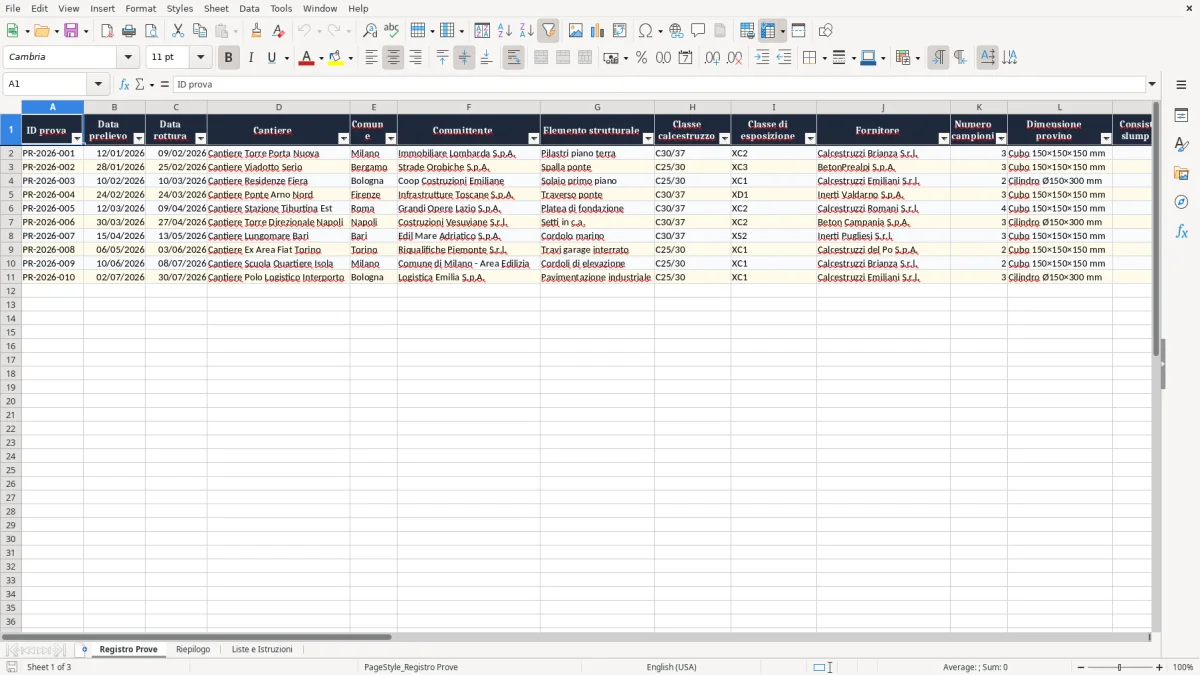

Nel foglio Registro Prove inserisci una riga per ciascun prelievo: ID prova, date, cantiere, comune, committente, elemento strutturale, classe del calcestruzzo, classe di esposizione, fornitore e numero campioni. Completa laboratorio e numero del rapporto per collegare il risultato al documento originale.
Quali valori compilare nella scheda tecnica?

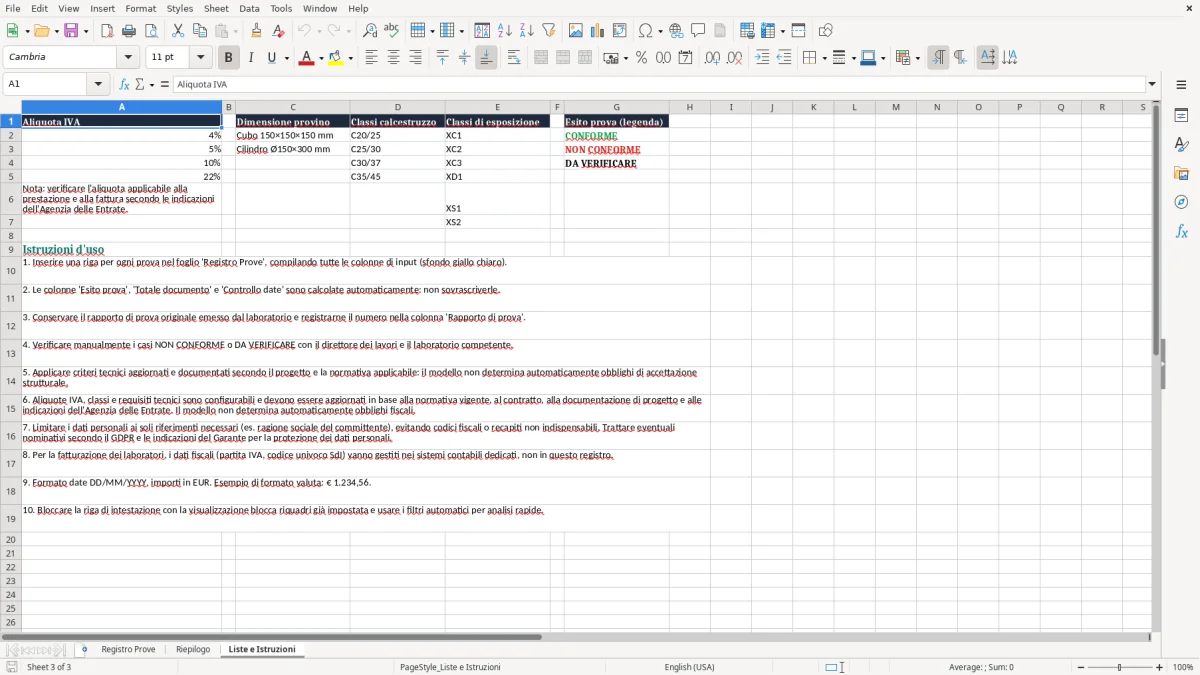

Inserisci dimensione del provino, consistenza/slump, resistenza minima richiesta, resistenza media rilevata, costo imponibile, aliquota IVA e note. Gli elenchi a discesa presenti in Liste e Istruzioni guidano la scelta di dimensioni, classi, esposizioni e aliquote; le convalide numeriche bloccano i valori inferiori a zero.
Come orientarsi nel foglio?
Le righe di esempio mostrano il formato atteso, tra cui PR-2026-001. La riga di intestazione resta visibile con i blocca riquadri e l’autofiltro consente di isolare rapidamente cantiere, esito o laboratorio.
Dopo aver registrato le prove, puoi organizzare costi e avanzamento del cantiere nella contabilità dei lavori.
Come il registro calcola esiti, costi e riepilogo
Come viene determinato l’esito della prova?
La colonna Esito prova usa resistenza media rilevata e resistenza minima richiesta. Se uno dei due input è vuoto restituisce DA VERIFICARE; quando entrambi sono presenti, confronta la media con il requisito e assegna CONFORME se la media è almeno pari, altrimenti NON CONFORME.
Come si forma il totale documento?
Il Totale documento parte da costo imponibile e aliquota IVA: imponibile × (1 + aliquota) restituisce l’importo lordo. Per esempio, 280,00 € e 22% producono 341,60 €; in caso di errore la formula restituisce 0.

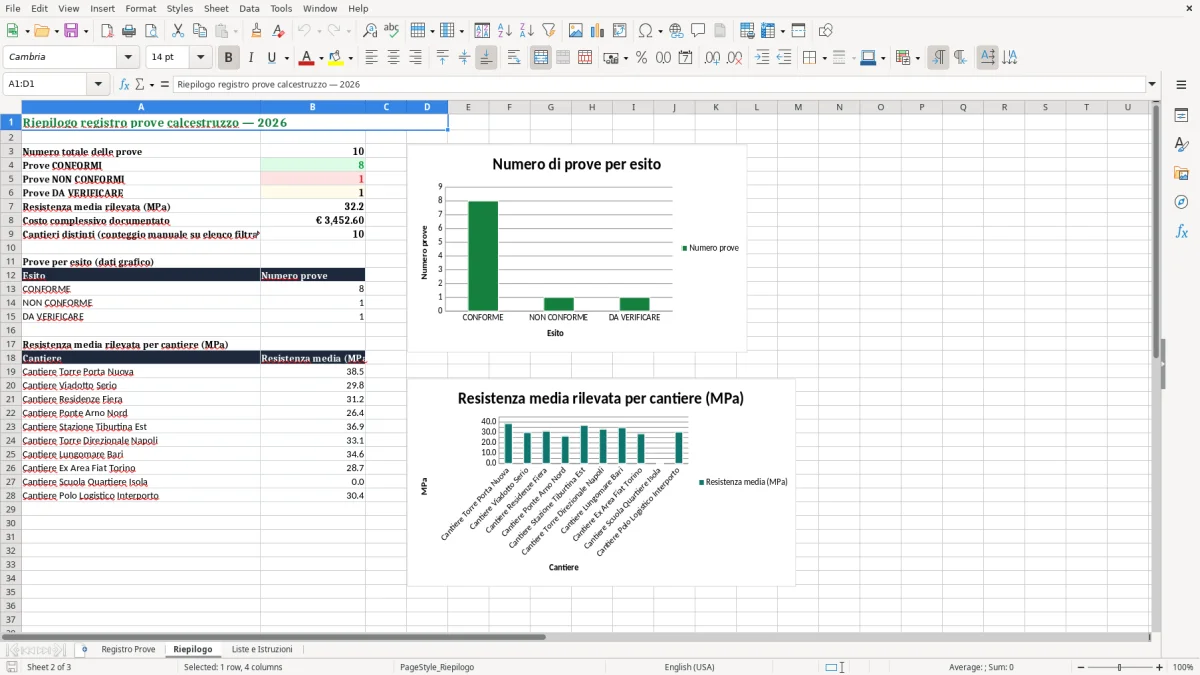

Cosa restituisce il foglio Riepilogo?
Riepilogo conta gli ID nell’intervallo predisposto, separa i tre esiti, calcola la media delle resistenze presenti e somma i Totali documento. Mostra anche la media per cantiere, il conteggio dei cantieri distinti e grafici su esiti e resistenza media.
Esempio reale di lettura del registro prove
Come leggere una prova conforme?
Nella riga PR-2026-001 sono indicati 3 campioni e una resistenza minima di 30,0 MPa; la resistenza media rilevata è 38,5 MPa. Il controllo confronta 38,5 con 30,0, restituisce CONFORME e consente di archiviare la registrazione insieme al rapporto RP-2026-0112.
Come gestire un risultato sotto requisito?
PR-2026-004, relativo al Traverso ponte del Cantiere Ponte Arno Nord, contiene 26,4 MPa di media e 30,0 MPa di requisito. Il confronto restituisce NON CONFORME; la nota della stessa riga indica di procedere alla verifica con il direttore dei lavori.
Che cosa succede se manca la resistenza?
In PR-2026-009 il requisito è 25,0 MPa, ma la media rilevata è vuota e la nota segnala l’attesa del rapporto. L’esito resta DA VERIFICARE: l’azione è completare la riga quando il dato sarà disponibile, senza interpretarla come conforme.
Errori di compilazione e riconciliazione dei risultati
Come controllare la sequenza delle date?
Controllo date confronta Data prelievo e Data rottura: con una data mancante mostra INCOMPLETO, mentre una rottura precedente al prelievo produce ERRORE DATE. Filtrare questa colonna aiuta a correggere le registrazioni prima della lettura operativa.
Quali dati confrontare con il rapporto?
Le convalide accettano solo valori numerici non negativi per campioni, slump, resistenze e costo imponibile, ma non controllano unità o coerenza tecnica. Confronta quindi numero campioni, dimensione del provino, valori in MPa e importo con il rapporto di prova e con il documento del laboratorio.
Come riconciliare registro e riepilogo?
Confronta gli ID filtrati per esito con i numeri RP e verifica che le resistenze presenti alimentino la media. Controlla inoltre che ogni Totale documento derivi dall’imponibile e dall’aliquota inseriti: una riga incompleta o un rapporto assente va risolta prima di usare KPI e grafici per una decisione.
Limiti del registro Excel e alternative operative
Quando Excel è adatto?
Il file è adatto a un archivio operativo contenuto, con 500 righe predisposte, filtri, convalide, formule per esito, date e costi e un riepilogo per cantiere. Funziona quando un responsabile aggiorna il registro e controlla manualmente i rapporti collegati alle righe.
Quando conviene un gestionale?
Un gestionale di cantiere o un sistema documentale è preferibile con più utenti, permessi, storico modifiche, allegati, workflow di approvazione o integrazione contabile. Rispetto al foglio, offre una gestione centralizzata dei documenti e riduce il rischio di lavorare su copie non allineate.
Qual è il limite del risultato?
CONFORME, NON CONFORME e DA VERIFICARE descrivono soltanto il confronto tra i campi compilati: non costituiscono una validazione ufficiale dell’accettazione strutturale. Progetto, contratto, documentazione tecnica aggiornata e aliquota applicabile alla fattura devono essere verificati separatamente; per decisioni tecniche o fiscali coinvolgi il professionista competente quando necessario.
